  • PMBOK PROYECTOS: Gestión de los Riesgos del Proyecto

    Gestión de los Riesgos del Proyecto



    Gestión de los Riesgos del Proyecto

    La Gestión de los Riesgos del Proyecto incluye los procesos relacionados con llevar a cabo la planificación de la gestión, la identificación, el análisis, la planificación de respuesta a los riesgos, así como su monitoreo y control en un proyecto. Los objetivos de la Gestión de los Riesgos del Proyecto son aumentar la probabilidad y el impacto de eventos positivos, y disminuir la probabilidad y el impacto de eventos negativos para el proyecto. El Gráfico 11-1 brinda una descripción general de los procesos de Gestión de los Riesgos
    del Proyecto, a saber:

    • Planificar la Gestión de Riesgos—Es el proceso por el cual se define cómo realizar las actividades de gestión de los riesgos para un proyecto.
    • Identificar los Riesgos—Es el proceso por el cual se determinan los riesgos que pueden afectar el proyecto y se documentan sus características.
    • Realizar el Análisis Cualitativo de Riesgos—Es el proceso que consiste en priorizar los riesgos para realizar otros análisis o acciones posteriores, evaluando y combinando la probabilidad de ocurrencia y el impacto de dichos riesgos.
    • Realizar el Análisis Cuantitativo de Riesgos—Es el proceso que consiste en

    analizar numéricamente el efecto de los riesgos identificados sobre los objetivos generales del proyecto.

    • Planificar la Respuesta a los Riesgos—Es el proceso por el cual se desarrollan opciones y acciones para mejorar las oportunidades y reducir las amenazas a los objetivos del proyecto.
    •  Monitorear y Controlar los Riesgos—Es el proceso por el cual se implementan planes de respuesta a los riesgos, se rastrean los riesgos identificados, se monitorean los riesgos residuales, se identifican nuevos riesgos y se evalúa la efectividad del proceso contra riesgos a través del proyecto. Estos procesos interactúan entre sí y con los procesos de las otras áreas de conocimiento. Cada proceso puede implicar el esfuerzo de una o más personas, dependiendo de las necesidades del proyecto. Cada proceso se ejecuta por lo menos una vez en cada proyecto y en una o más fases del proyecto, en caso de que el mismo esté dividido en fases. Aunque los procesos se presentan aquí como elementos diferenciados con interfaces bien definidas, en la práctica se superponen e interactúan de formas que no se detallan aquí. Las interacciones de los procesos se abordan en detalle en el Capítulo
    • Procesos de Dirección de Proyectos para un Proyecto.


    Los riesgos de un proyecto se ubican siempre en el futuro. Un riesgo es un evento o condición incierta que, si sucede, tiene un efecto en por lo menos uno de los objetivos del proyecto. Los objetivos pueden incluir el alcance, el cronograma, el costo y la calidad. Un riesgo puede tener una o más causas y, si sucede, uno o más impactos. Una causa puede ser un requisito, un supuesto, una restricción o una condición que crea la posibilidad de consecuencias tanto negativas como positivas. Por ejemplo, las causas podrían ser el requisito
    de obtener un permiso ambiental para realizar el trabajo, o contar con una cantidad limitada de personal asignado para el diseño del proyecto. El evento de riesgo es que la agencia que otorga el permiso puede tardar más de lo previsto en emitir el permiso o, en el caso de una oportunidad, que la cantidad limitada de personal disponible asignado al proyecto pueda terminar el trabajo a tiempo y, por consiguiente, realizar el trabajo con una menor utilización
    .
    de recursos. Si alguno de estos eventos inciertos se produce, puede haber un impacto en el costo, el cronograma o el desempeño del proyecto. Las condiciones de riesgo podrían incluir aspectos del entorno del proyecto o de la organización que pueden contribuir a poner en riesgo el proyecto, tales como prácticas deficientes de dirección de proyectos, la falta de sistemas de gestión integrados, la concurrencia de varios proyectos o la dependencia de participantes externos que no pueden ser controlados. Gráfico



    Planificar la Gestión de Riesgos

    Planificar la Gestión de Riesgos es el proceso por el cual se define cómo realizar las actividades de gestión de riesgos para un proyecto. (Véanse los Gráficos 11-2 y 11-3). Una planificación cuidadosa y explícita mejora la probabilidad de éxito de los otros cinco procesos de gestión de riesgos. La planificación de los procesos de gestión de riesgos es importante para asegurar que el nivel, el tipo y la visibilidad de gestión de riesgos sean acordes tanto con los riesgos como con la importancia del proyecto para la organización. La planificación también es importante para proporcionar los recursos y el tiempo suficientes para las actividades de gestión de riesgos y para establecer una base acordada para evaluar los riesgos. El proceso Planificar la Gestión de Riesgos debe iniciarse tan pronto como se concibe el proyecto y debe completarse en las fases tempranas de planificación del mismo.

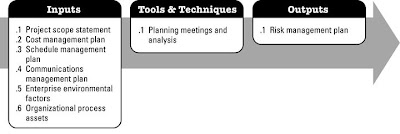

    Fig2. Planificar la Gestión de Riesgos: Entradas, Herramientas y Técnicas, y Salidas
    Planificar la Gestión de Riesgos: Entradas

    • .Enunciado del Alcance del Proyecto: El enunciado del alcance del proyecto brinda una percepción clara de la variedad de posibilidades asociadas con el proyecto y sus entregables, y establece el marco para definir el nivel de importancia que puede adquirir finalmente el esfuerzo de gestión de riesgos. Se describe en la Sección 5.2.3.1.
    • Plan de Gestión de Costos: El plan de gestión de los costos del proyecto define la forma en que se  informarán y utilizarán los presupuestos para la cobertura de riesgos, las contingencias y las reservas de gestión. Se describe en la Sección 7.0.
    • Plan de Gestión del Cronograma: El plan de gestión del cronograma define la forma en que se informarán y evaluarán las contingencias del cronograma. Se describe en la Sección 6.0.
    • Plan de Gestión de las Comunicaciones: El plan de gestión de las comunicaciones define las interacciones que ocurrirán a lo largo del proyecto y determina quién estará disponible para hacer circular la información sobre los diversos riesgos y sus respuestas en diferentes momentos (y ubicaciones).
    Planificar la Gestión de Riesgos: Herramientas y Técnicas

    Reuniones de Planificación y Análisis:Los equipos del proyecto celebran reuniones de planificación para desarrollar el plan de gestión de riesgos. Los participantes de estas reuniones pueden ser, entre otros, el director del proyecto, miembros del equipo del proyecto e interesados seleccionados, cualquier persona de la organización con la responsabilidad de gestionar la planificación y ejecución de actividades relacionadas con los riesgos, así como otras personas, según sea necesario.

    En estas reuniones, se definen los planes a alto nivel para efectuar las actividades de gestión de riesgos. Se desarrollarán los elementos de costo de la gestión de riesgos y las actividades del cronograma, para incluirlos en el presupuesto y el cronograma del proyecto, respectivamente. Se establecerán o se revisarán las metodologías para la aplicación de las reservas para contingencias en materia de riesgos. Se asignarán las responsabilidades de gestión de riesgos. Se adaptarán para su uso en el proyecto específico las plantillas generales de la organización para las categorías de riesgo y las definiciones de términos, tales como los
    niveles de riesgo, la probabilidad por tipo de riesgo, el impacto por tipo de objetivo y la matriz de probabilidad e impacto. Si no existen plantillas para otras etapas del proceso, podrán generarse durante estas reuniones. Las salidas de estas actividades se resumirán en el plan de gestión de riesgos.




    Planificar la Gestión de Riesgos: Salidas
    Plan de Gestión de Riesgos: El plan de gestión de riesgos describe la manera en que se estructurará y realizará la gestión de riesgos en el proyecto. Pasa a ser un subconjunto del plan para la dirección del proyecto (Sección 4.2.3.1). El plan de gestión de riesgos incluye lo siguiente:

    • Metodología. Define los métodos, las herramientas y las fuentes de datos que pueden utilizarse para llevar a cabo la gestión de riesgos en el proyecto.
    • Roles y responsabilidades. Define al líder, el apoyo y a los miembros del equipo de gestión de riesgos para cada tipo de actividad del plan de gestión de riesgos, y explica sus responsabilidades.
    • Presupuesto. Asigna recursos, estima los fondos necesarios para la gestión de riesgos, a fin de incluirlos en la línea base del desempeño de costos y establece los protocolos para la aplicación de la reserva para contingencias (Sección 7.2.3.1).
    • Calendario. Define cuándo y con qué frecuencia se realizará el proceso de gestión de riesgos a lo largo del ciclo de vida del proyecto, establece los protocolos para la utilización de las reservas para contingencias del cronograma y prevé las actividades de gestión de riesgos que deben incluirse en el cronograma del proyecto (Sección 6.5.3.1).
    • Categorías de riesgo. Proporciona una estructura que asegura un proceso completo de identificación sistemática de los riesgos con un nivel de detalle coherente, y contribuye a la efectividad y calidad del proceso Identificar los Riesgos. Una organización puede utilizar una matriz de categorización elaborada previamente, la cual puede consistir en una simple lista de categorías o en una Estructura de Desglose del Riesgo (RBS). La RBS es una descripción jerárquica de los riesgos del proyecto, identificados y organizados por categoría y subcategoría de riesgo, que identifica las distintas áreas y causas de posibles riesgos. El Gráfico 11-4 muestra un ejemplo.
    Fig3.Ejemplo de una Estructura de Desglose del Riesgo (RBS)
    Identificar los Riesgos

    Identificar los Riesgos es el proceso por el cual se determinan los riesgos que pueden afectar el proyecto y se documentan sus características (véanse los Gráficos 11-6 y 11-7). Entre las personas que participan en la identificación de riesgos se pueden incluir: el director del proyecto, los miembros del equipo del proyecto, el equipo de gestión de riesgos (si está asignado), clientes, expertos en la materia externos al equipo del proyecto, usuarios finales, otros directores del proyecto, interesados y expertos en gestión de riesgos. Si bien estas

    personas son a menudo participantes clave en la identificación de riesgos, se debería fomentar
    la identificación de riesgos por parte de todo el personal del proyecto. Identificar los Riesgos es un proceso iterativo debido a que se pueden descubrir nuevos riesgos o pueden evolucionar conforme el proyecto avanza a lo largo de su ciclo de vida. La frecuencia de iteración y quiénes participan en cada ciclo varía de una situación a otra. El formato de las declaraciones de riesgos debe ser consistente para asegurar la capacidad de comparar el efecto relativo de un evento de riesgo con otros eventos en el marco del proyecto. El proceso debe involucrar al equipo del proyecto de modo que pueda desarrollar y mantener un sentido de propiedad y responsabilidad por los riesgos y las acciones de respuesta asociadas. Los interesados externos al equipo del proyecto pueden proporcionar información objetiva adicional.

    Fig4. Identificar los Riesgos: Entradas, Herramientas y Técnicas, y Salidas

    PLANIFICACIÓN DE LA RESPUESTA A LOS RIESGOS

    Estrategias para riesgos negativos o amenazas
    1. Evitar: Evitar el riesgo implica cambiar el plan de gestión del proyecto para eliminar  la amenaza que representa un riesgo adverso, aislar los objetivos del  proyecto del impacto del riesgo o relajar el objetivo que está en peligro, por ejemplo, ampliando el cronograma o reduciendo el alcance.

    2. Transferir: Transferir el riesgo requiere trasladar el impacto negativo de una amenaza,  junto con la propiedad de la respuesta, a un tercero. Transferir el riesgo simplemente da a otra parte la responsabilidad de su gestión; no lo elimina. Transferir la responsabilidad del riesgo es más efectivo cuando se trata de  exposición a riesgos financieros. Transferir el riesgo casi siempre supone el pago de una prima de riesgo a la parte que toma el riesgo. Las herramientas de transferencia pueden ser bastante diversas e incluyen, entre otras, el uso de seguros, garantías de cumplimiento, cauciones,  certificados de garantía, etc. Pueden usarse contratos para transferir a un  tercero la responsabilidad por riesgos especificados.

    3. Mitigar: Mitigar el riesgo implica reducir la probabilidad y / o el impacto de un evento  de riesgo adverso a un umbral aceptable. Adoptar acciones tempranas para reducir la probabilidad de la ocurrencia de un riesgo y / o su impacto sobre el proyecto a menudo es más efectivo que tratar de reparar el daño después de que ha ocurrido el riesgo.

    Estrategias para riesgos positivos u oportunidades
    1. Explotar: Se puede seleccionar esta estrategia para los riesgos con impactos  positivos, cuando la organización desea asegurarse que la oportunidad se
    haga realidad. Esta estrategia busca eliminar la incertidumbre asociada con un riesgo del lado positivo en particular haciendo que la oportunidad definitivamente se concrete.

    2. Compartir: Compartir un riesgo positivo implica asignar la propiedad a un tercero que está mejor capacitado para capturar la oportunidad para beneficio del proyecto. Entre los ejemplos de acciones para compartir se incluyen: formar asociaciones de riesgo conjunto, equipos, empresas con finalidades  especiales o uniones temporales de empresas, que se pueden establecer con la finalidad expresa de gestionar oportunidades.

    3. Mejorar: Esta estrategia modifica el “tamaño” de una oportunidad, aumentando la probabilidad y / o los impactos positivos, e identificando y maximizando las fuerzas impulsoras clave de estos riesgos de impacto positivo.
